Choisir la date du lancement
d'un projet
19 janvier 2002
Le coût du capital diminue
avec les nouvelles technologies : on observe une baisse de coût de 30 %
par an pour les équipements et de 4 % par an pour la production des
logiciels.
Il en résulte une évolution de la rentabilité des projets : tel projet
non rentable l’année A1 sera rentable l’année A2 parce que le coût de
l’investissement aura diminué. Ainsi la question n'est pas de savoir si le projet est rentable ou non
dans l'absolu (il deviendra
rentable un jour en raison de la baisse continue du coût), mais de savoir
à quelle date il convient de le lancer. On peut poser la question autrement
: au lieu de chercher à déterminer une date, on peut chercher à préciser
selon quelles données observées aujourd'hui on peut prendre la décision
de lancer ou non le projet.
Le raisonnement est souvent le suivant : le projet est rentable aux conditions
d'aujourd'hui ; mais il le sera davantage aux conditions de l'année prochaine,
en raison de la baisse du coût ; cependant si l'on attend on perd un an du bénéfice
que le projet apporterait. Comment arbitrer entre ces diverses considérations
? Le raisonnement devient encore plus compliqué quand l'entreprise prend
en considération la prime au premier entrant sur un nouveau marché (si elle
attend pour lancer le projet, la recette qu'elle peut anticiper est plus basse).
Le modèle ci-dessous a pour but d’éclairer
les intuitions qui guident la décision dans de telles circonstances. Nous
construirons d'abord un modèle simple prenant en compte la baisse du coût des
équipements ; puis nous l'enrichirons pour introduire la baisse de l'anticipation de recette.
Effet de la baisse du coût des équipements
Considérons un
projet nécessitant un investissement de coût p et rapportant par la suite le résultat
annuel R pendant une durée infinie. La valeur actuelle nette (VAN) de ce
projet selon le taux d’actualisation
τ
et son taux de rentabilité interne (TRI) sont :
(1) VAN = - p + R ∫e-τtdt
= R/τ
- p
(2) TRI = R/p,
Notons
avec l'indice "a" la date d'aujourd'hui. Supposons
que le coût d’investissement diminue selon la loi :
(3)
pt = pae-δ(t - a)
Si
l’investissement est réalisé à la date t, la VAN du projet à cette date
sera donc :
(4)
Vt = R/τ – pt
Cette
VAN rapportée à la date a (et non au début du projet) sera, en supposant a = 0
pour simplifier les notations :
(5)
Wa = Vte-τt = [R/τ - pae-δt]e-τt
Si l’on retarde un
investissement deux effets de sens
contraire jouent : d’une part
Vt croît parce que le coût de l’équipement
diminue ; d’autre part Wa diminue en raison du facteur
d’actualisation e-τt.
Le
calcul indique que la date optimale pour l’investissement (celle qui
maximise Wa) est D telle que :
(6)
D = a + (1/δ) Log [pa(δ + τ)/ R]
Prenons
pour valeurs numériques pa = 200, Ra = 25, τ = 15 %,
δ = 30 %.
L’évolution

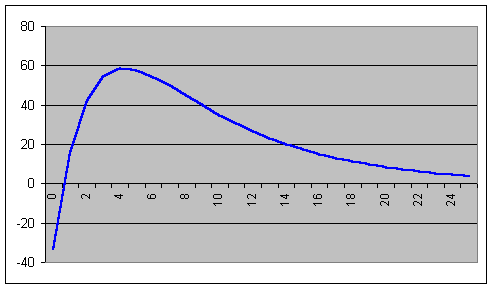

de Wa en fonction de t a l’allure suivante :
Si l’investissement était réalisé
à la date a, la VAN Va serait négative (en effet, la rentabilité
du capital serait alors de 25/200 = 12,5 %, donc inférieure au taux
d’actualisation). La VAN devient nulle si l’on attend un an pour investir. Wa
est maximale si l’on réalise le projet à l’année 4 (le calcul donne
exactement D =
4,27 ; alors Wa = 58,56).
Si
l’on avait fait le calcul à partir de l’année a + 1 et non de l’année a, il
aurait fallu prendre pour coût du capital pa + 1 = 200*e-τ =
172,14. La valeur actuelle nette Wa + 1 (évaluée à la date a + 1) d’un
projet réalisé l’année t est alors :
(7) Wa + 1 = Vte-τ(t
- 1) = eτWa
La date D qui permet de
maximiser Wa est aussi celle qui permet de maximiser Wa + 1. La date à laquelle le projet doit être réalisé est donc indépendante de la
date à partir de laquelle on fait le calcul.
Il est intéressant de considérer
le cas particulier où D = a : dans ce cas, il faudrait réaliser
l’investissement immédiatement. D’après (6), on a alors :
(8)
TRI1 = Ra/pa = δ + τ
Sous
les hypothèses que nous avons retenues, la date optimale serait donc celle où le TRI
devient égal au taux d’actualisation augmenté du taux de baisse du coût de
l’investissement. Ainsi, dans le cas que nous avons considéré où τ =
15 %, δ = 30 %, l’investissement doit être réalisé à la date où le
TRI est de 45 %.
Si
pa est tel que :
(9)
Ra/pa ≥ δ + τ, on a D ≤ a.
Si
l’inégalité est stricte, l’entreprise a laissé passer la date où la
valeur du projet aurait été maximale, et il faut donc qu’elle le réalise immédiatement.
Ainsi
se trouve modélisé le raisonnement qui
consiste à attendre que le coût des équipements ait baissé assez pour
rendre l’investissement profitable. L’entreprise ne doit pas investir dès
que le projet devient rentable (Ra/pa
= τ), ni non plus attendre indéfiniment que la rentabilité
croisse (puisque R/p tend vers
l’infini lorsque p tend vers zéro), mais elle doit attendre que p ait
suffisamment diminué
pour que (9) soit vérifiée.
Alors
que la relation (6) permet à l'entreprise de savoir à quelle date dans le
futur il faudra investir, la relation (9) lui permet de décider s'il faut
investir maintenant ou non. Elle répond donc à un autre type de question. La
direction de la stratégie, ainsi que la direction du marketing, peuvent être
intéressées par la connaissance de la date future de l'investissement ; mais
la direction de la production, la direction informatique, qui ont un horizon
plus court, s'intéressent surtout à la construction du programme
d'investissement de l'année courante et la relation (9) répond à ce
besoin.
Pour
pouvoir appliquer la relation (9), il faut que l'entreprise connaisse le prix pa
du bien d'équipement aujourd'hui, la recette anticipée Ra
et le taux d'actualisation τ
: ce sont là des informations que doit avoir quiconque veut évaluer un projet
; mais il faut en outre qu'elle connaisse le taux δ
de baisse du coût du capital. Cette dernière information s'obtient en observant
l'évolution passée de ce coût et en inférant ce que
sera son
évolution future.
Variante sur la baisse du coût du capital

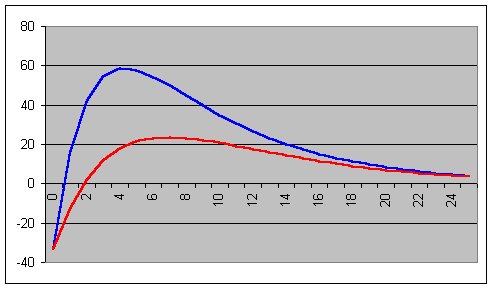

Supposons
que δ = 10 % (courbe rouge ci-dessous ; la baisse du coût du capital est plus
lente que dans le cas considéré précédemment) :
On trouve dans ce cas que la
VAN est plus basse et que la date optimale d’investissement est plus tardive
(le calcul donne D = 6,93 ; alors Wa = 23,57).
Effet d'une baisse de la recette anticipée
On
peut enrichir le raisonnement en introduisant une autre considération :
l’entreprise qui investit la première peut espérer un résultat plus élevé
que celles qui viendront plus tard, que ce soit en raison de la prime au premier entrant sur
le marché d’un nouveau produit ou du gain de compétitivité apporté par une
nouvelle technique de production. On peut aussi supposer que le résultat annuel
sur le marché considéré décroît exponentiellement dans le temps en raison
de l'arrivée progressive de nouveaux concurrents. Résumons ces hypothèses en supposant que la recette annuelle anticipée
dépend
de la date t de l’investissement selon la relation :
(10)
Rt = Rae-μ(t - a)
On
trouve alors, en supposant a = 0 pour simplifier les notations :
(11)
Wa = [(Rae-μt )/τ - pae-δt]e-τt
Et
la date optimale pour l’investissement est alors :
(12)
D = a + [1/ (δ – μ)] Log [τpa(δ + τ) / Ra(μ
+ τ)]
Reprenons
le raisonnement qui a conduit à la relation (8) : il faut réaliser
l’investissement immédiatement si pa est tel que le TRI soit :
(13)
TRI2 = R/p = τ(δ + τ)/(μ + τ)
Supposons
que où τ = 15 %, δ = 30 % comme ci-dessus, et qu’en outre µ = 10 % ;
on trouve alors que TRI2 = 27 %.
Ainsi,
si l’entreprise tient compte de la baisse tendancielle de la recette
anticipée, son exigence de rentabilité est plus faible que si
la recette anticipée était indépendante de la date du projet.
Si µ < δ (c’est-à-dire si la baisse de la recette anticipée
est moins rapide que la baisse du coût de l’investissement), le taux de
rentabilité à exiger reste supérieur au taux d’actualisation. Si µ >
δ, l’investissement doit être réalisé immédiatement (Vt ne
fera que décroître par la suite) à condition toutefois que Ra/pa
> τ.

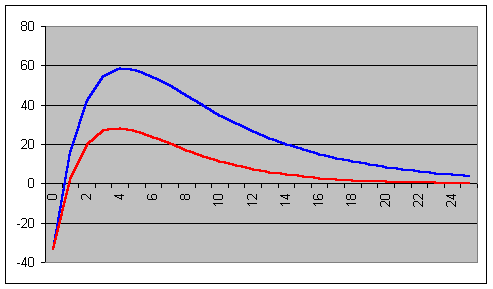

Variante sur la baisse de la recette anticipée
Supposons que μ
= 10 % (cela donne la courbe rouge ci-dessous).
La
VAN du projet est plus basse, mais la date à laquelle il convient de réaliser
l’investissement est plus précoce (le calcul donne D = 3,85 ;
alors Wa = 28,29).
Conclusion
Cet exercice a fourni un résultat
conforme à l’intuition : si le coût du capital diminue, un projet
non rentable à une date donnée peut devenir rentable par la suite ; il en
résulte que les entreprises doivent mettre à jour les évaluations de
rentabilité des projets (et non associer définitivement à un projet donné
une image de non rentabilité).
On trouve aussi un résultat
moins intuitif : si le coût du capital baisse indéfiniment, certes la VAN
calculée à la date de l’investissement croît indéfiniment, mais il existe
une date à partir de laquelle il convient de ne pas retarder
l’investissement. Le taux de rentabilité à retenir alors est toutefois
nettement plus élevé que le taux d’actualisation.
Enfin, retarder un projet peut
avoir pour conséquence non seulement de diminuer son coût, mais aussi de
diminuer la recette que l’on peut en attendre ; si elle prend en compte
ce dernier phénomène, l’entreprise sera conduite à investir de façon plus
précoce et à exiger une rentabilité moindre.
|
